Direction générale des immeubles et du patrimoine (DGIP)

Direction générale des immeubles et du patrimoine (DGIP)

ADMINISTRATION ET SUPPORT

  • Regroupement des démarches liées aux processus, aux logiciels informatiques et à la gestion documentaire, sous l’identité INNOGIP.
  • Publication de l’appel d’offres relatif au remplacement d’IDB, actuel outil de gestion des affaires de construction.
  • Poursuite des études en lien avec la future solution pour la gestion documentaire, en collaboration avec les archives cantonales vaudoises et la DGNSI.
  • Lancement des réflexions sur le devenir de l’outil de gestion immobilière, Planon, en collaboration avec la DGNSI.
  • Validation par le Conseil d’État de l’EMPD crédit d’étude pour la refonte des systèmes d’information de la direction des monuments et des sites et de l’archéologie cantonale.
  • Élaboration de la nouvelle version de la stratégie immobilière de l’État de Vaud, à l’horizon 2040.

ARCHITECTURE CANTONALE

Évènements thématiques :

  • La 4ᵉ édition de Vaud Art et Architecture a été inaugurée le 3 février 2025 à l’ECAL, l’exposition a mis en valeur les lauréats des concours d’interventions artistiques 2024 ainsi que plusieurs projets significatifs réalisés entre 2023 et 2025 dans les bâtiments de l’État de Vaud.
  • La Direction générale des immeubles et du patrimoine (DGIP), le Musée cantonal de design et d'arts appliqués contemporains (MUDAC) et la Fondation Culture du Bâti (CUB) ont mis sur pied une série de conférences donnant la parole à celles et ceux qui concevaient et façonnaient l’architecture, la ville et le paysage :
    • Le 2 avril 2025, Barbara Buser et Eric Honegger étaient invités à présenter leur démarche pionnière, développée de projet en projet afin de réduire l’usage des ressources matérielles et financières.
    • Le 9 avril 2025, une table ronde était consacrée à la loi sur la profession d’architecte dans le canton de Vaud, offrant une immersion dans les services administratifs participant à la construction de la ville.
    • Le 18 juin 2025, la conférence « Material Ecologies », donnée par Takk Architecture, a exploré l’idée selon laquelle l’espace constitue la matière commune travaillée par les architectes, les ingénieures et les ingénieurs, les urbanistes et les paysagistes. Elle a également été l’occasion pour ces spécialistes du territoire de confronter leurs idées et de les partager avec la collectivité. Qu’ils soient construits ou théoriques, ces espaces communs formaient des lieux d’échange, de rencontre et de débat.
    • Le 1ᵉʳ octobre 2025, la conférence de Caruso St John Architects a elle aussi été consacrée à l’espace en tant que ressource collective, où se croisaient pratiques professionnelles, visions territoriales et enjeux urbains, constituant autant de lieux de dialogue et de réflexion

ARCHITECTURE ET BÂTIMENTS: chantiers principaux

  • Obtention du permis de construire pour le projet de construction du nouveau gymnase d’Échallens (suite à la levée des oppositions et au traitement des recours).
  • Ouverture du chantier du projet de construction du nouveau gymnase d’Échallens.
  • Ouverture du chantier du projet de construction du nouveau gymnase du Chablais à Aigle et démarrage des travaux.



  • Poursuite du projet d’assainissement du gymnase Auguste Piccard.
  • Poursuite du projet d’assainissement du gymnase du Bugnon (site de l’Ours).
  • Travaux de réfection du drainage du bâtiment C du gymnase de Chamblandes terminés.
  • Obtention du permis de construire pour la réfection de la façade du bâtiment C du gymnase de Chamblandes.
  • Travaux de réfection de la façade du bâtiment C du gymnase de Chamblandes terminés.
  • Ouverture au public de l’extension de l’Unithèque en juillet 2025.
  • Démarrage du chantier de modernisation de l’Unithèque en juillet 2025.
  • Poursuite du chantier du nouveau bâtiment HESAV du Campus Santé.
  • Poursuite du chantier du nouveau bâtiment C4 du Campus Santé.
  • Démarrage du chantier de rénovation des toitures de l’HEIG-VD à Yverdon en octobre 2025.
  • Démarrage du chantier de remplacement des stores de l’HEIG-VD à Yverdon en décembre 2025.
  • Obtention du permis de construire pour l’assainissement énergétique et structurel de l’aula des Cèdres de la HEP.
  • Rénovation et transformation lourde de la Tuilière (établissement pénitentiaire pour femmes) en site occupé à Lonay.
  • Rénovation, transformation lourde et sécurisation de La Croisée (établissement des Plaines de l’Orbe pour hommes) :
    • Rénovation du bâtiment Aile Est en cours dès mai 2025.
    • Obtention de l’autorisation de dépenses supplémentaires pour la construction de cellules modulaires validée en novembre 2025.
  • Finalisation des mesures urgentes du plan de continuité pour réduire les risques de perte d’exploitation dans les établissements de Bochuz et Bois-Mermet
  • Finalisation du chantier de réaffectation de la Maison de l’Élysée pour la mise à disposition des locaux du CE, de l’OAE et de la DGC en 2026.
  • Travaux de démolition de l’internat du site de Marcelin en prévision de la construction de la salle de sport double VD5 terminés.
  • Travaux de modifications des réseaux sous l’ancien internat du site de Marcelin en prévision de la construction de la salle de sport double VD5 terminés.
  • Démarrage du chantier de la Justice de Paix à l’avenue de Provence 4 à Lausanne.
  • Ouverture du chantier de la Maison de l’intendant sur le site de la Maison de l’Élysée.
  • Poursuite du chantier du centre d’entretien des routes nationales (CERN) Rennaz et de l’aire de transit des gens du voyage.
  • Poursuite du chantier d’assainissement du CCPP de Gollion.
  • Définition du concept de dépollution de la piste d’exercice de Gollion.
  • Rénovation du réseau sprinkler, rénovation des éclairages de secours et concept de gestion des surchauffes estivales au BAC Morges.
  • Étude de faisabilité pour l’occupation à court, moyen et long terme du BAT du Temple à La Sallaz (ex-RTS).
  • Reprise du développement du projet de délocalisation du SAN et de la DAL à Vernand.
  • Démarrage des études pour la réalisation des travaux prioritaires du Centre Blécherette.
  • Développement du projet d’assainissement et d’extension du Centre Blécherette.
  • Rédaction d’EMPD crédit d’étude pour l’assainissement de 15 centres d’entretien régionaux de la DGMR.
  • Développement du projet d’exécution du Centre de compétences sécuritaires (CCS) de Lausanne-gare (nouvelle location).
  • Démarrage d’un projet de réaménagement des locaux du CERN de Bursins.
  • Développement d’un avant-projet de réaménagement du poste de police de Payerne.
  • Initiation des démarches pour lancer les études préliminaires du projet « Implantation de l’Académie de Police à Moudon sur le site de l’ancienne place d’armes » et développement d’un PAC.
  • Mise en conformité des câblages OJV-MP – phase programmation.
  • PCE crédit d’étude pour la sécurisation de l’OJV et MP.

ARCHITECTURE ET BÂTIMENTS: fins de chantier et inaugurations

  • Finalisation et remise au SPEN du bâtiment enceinte de la prison de la Croisée, en mars 2025.
  • Mise en service de la nouvelle cuisine et administration de la prison de la Croisée, en décembre 2025.
  • Remise de l’ouvrage pour service des curatelles et tutelles professionnelles (SCTP) à Morges.
  • Inauguration officielle de la Cure de Vufflens-le-Château et conférence de presse pour marquer la fin des travaux d’assainissement et de rénovation des 5 cures (Bière, Dommartin, Romainmôtier, Rougemont et Vufflens-le-Château).
  • Inauguration officielle de l’aire d’accueil des gens du voyage (Yéniches) au Mont-sur-Lausanne.
  • Inauguration officielle du nouvel éclairage extérieur de la Cathédrale de Lausanne, en collaboration avec la Ville.
  • Fin des travaux de conservation et de restauration – étape 1 – de la Cathédrale de Lausanne.
  • Remise de l’ouvrage et inauguration du Tribunal cantonal (TC).
  • Finalisation des travaux d’assainissement du bâtiment administratif de la Pontaise (BAP).
  • Remise de l’ouvrage des nouvelles antennes de l’ORPM de l’Ouest à Rolle et à Romanel (nouvelles locations).

Architecture et bâtiments: projets architecturaux principaux

  • Poursuite du développement du projet de construction d’une salle de sport double VD5 sur le site de Marcelin, avec recherche d’économies à la suite des retours des appels d’offres trop élevés.
  • Modification et consolidation du projet de construction de la salle de sport double VD5 sur le site de Marcelin et dépôt d’une enquête complémentaire.
  • Poursuite du développement de la programmation et de la faisabilité du projet d’assainissement complet du Gymnase de la Cité.
  • Dépôt de l’EMPD crédit d’étude pour le projet d’assainissement complet du Gymnase de la Cité.
  • Poursuite du développement de la programmation pour l’optimisation du Gymnase du Bugnon (site de l’Ours).
  • Obtention du crédit d’ouvrage pour le projet d’assainissement des bâtiments D, E et F du Gymnase d’Yverdon.
  • Démarrage des études de programmation pour l’assainissement des bâtiments D, E et F du Gymnase d’Yverdon.
  • Poursuite du développement de la programmation concernant l’avenir du bâtiment C du Gymnase d’Yverdon.
  • Obtention du crédit d’étude pour le projet d’assainissement du Gymnase de Burier.
  • Obtention du crédit d’étude pour le projet d’assainissement du bâtiment B du Gymnase de Chamblandes.
  • Obtention du crédit d’étude pour le projet d’assainissement du bâtiment « La Nef » du Gymnase de Nyon.
  • Obtention du crédit d’étude pour le projet de construction du nouveau Gymnase de la Côte.
  • Démarrage, avec la Commune de Rolle, des études du plan d’affectation en vue de la réalisation du nouveau Gymnase de la Côte.
  • Dépôt de l’EMPD crédit d’étude pour le projet d’assainissement du Gymnase de Beaulieu (en lien avec la campagne d’assainissement 2026.
  • Dépôt de l’EMPD crédit d’ouvrage pour la pose de panneaux photovoltaïques sur les toitures des bâtiments du Centre d'Enseignement Professionnel de Morges (CEPM) et du Gymnase de Morges sur le site de Marcelin, (en lien la campagne d’assainissement 2026).
  • Poursuite des études du projet d’extension sur le site du Gymnase de Chamblandes, suite à la réactivation du projet par les utilisateurs.
  • Prison des Grands-Marais : projet définitif démarré en février 2025 (programme de 410 cellules).
  • Nouveau pôle alimentaire des Établissements de la plaine de l'Orbe (EPO) :
    • Démarrage du projet définitif en mars 2025 (ateliers des métiers de bouche et production pour l’ensemble du Pôle Pénitentiaire du Nord vaudois (PPNV).
    • Dépôt de l’EMPD crédit d’étude pour les phases 32, 33, 41 ; appels d’offres mandataires et finalisation de la phase 31.
  • Nouvelles colonies ouvertes du Pôle Pénitentiaire du Nord vaudois (PPNV) :
    • Démarrage du projet définitif en septembre 2025.
    • Programme de trois bâtiments, totalisant 80 cellules.
  • Nouveau pôle médical des colonies : espace dédié aux soins des colonies fermées et ouvertes, rénovation et transformation d’un bâtiment agricole :
    • Démarrage du projet définitif en septembre 2025.
    • Dépôt de l’EMPD crédit d’étude pour les phases 32 et 33, démarrage des appels d’offres mandataires, finalisation de la phase 31 et définition des besoins SPEN/SMPP en vue de la reprise de la phase 32.
  • Poste de contrôle avancé : bâtiment de contrôle des entrées et sorties des visiteurs, agents, et véhicules, sur l’ensemble du site du Pôle Pénitentiaire du Nord vaudois (PPNV).
  • Plans de continuité des établissements de Bochuz et de Bois-Mermet :
    • Finalisation des principales mesures préventives urgentes et gestion de la taskforce.
    • Lancement des projets d'infrastructures du Pôle pénitentiaire du Nord vaudois (PPNV), incluant la création d'installations provisoires pour séparer l'exploitation du SPEN des chantiers DGIP, ainsi que la réalisation d'infrastructures pérennes de viabilisation.
  • Vote unanime de la Commission parlementaire pour la mise en valeur du site des Mosaïques d’Orbe et clôture d’une motion (2011) et d’un postulat (2018).
  • Obtention du crédit d’ouvrage pour la conservation et la restauration du Château de Chillon.
  • Obtention du crédit d’étude pour l’assainissement et le renforcement structurel du Dépôt archéologique à Avenches.
  • Obtention du crédit d’étude pour l’assainissement et la mise en conformité de l’espace Arlaud à Lausanne.
  • Envoi de l’EMPD crédit d’étude concernant l’assainissement du Dépôt et Abri des Biens culturels à Lucens.
  • Envoi de l’EMPD crédit d’étude concernant l’assainissement du Jardin cantonal botanique à Lausanne.
  • Obtention du permis pour un nouveau bâtiment pour la DIRNA à Yverdon.
  • Obtention du financement d’un crédit-cadre pour l’assainissement du bâtiment principal à Grange-Verney à Moudon ainsi que du bâtiment du vétérinaire cantonal à St-Sulpice.
  • Obtention du financement pour les études concernant les bâtiments d’enseignement à Grange-Verney à Moudon.
  • Obtention du financement pour les études et lancement du concours SIA 142 concernant le nouveau centre d’essais et de recherches agricoles à Grange-Verney à Moudon.
  • Dépôt de l’EMPD crédit d’ouvrage pour l’extension de la Justice de Paix du district de Nyon, affaire en location.

Architecture et bâtiments: urbanisme

  • Entrée en force du PAC Pôle pénitentiaire du Nord vaudois (PPNV), le 8 juillet 2025. Désaffectation des domaines publics communaux en vigueur en septembre 2025.
  • Démarrage des études du plan d’affectation en vue de la réalisation du nouveau Gymnase de la Côte

INGÉNIERIE ET DURABILITÉ

  • Création de la nouvelle Direction de l’ingénierie et de la durabilité (DID) le 1er août 2025 et nomination de la Directrice et des deux Responsables des domaines Ingénierie et Durabilité.
  • Développement et mise en œuvre d’une méthodologie pour l’évacuation par le rail des matériaux d’excavation, en collaboration avec DGE et DGMR.
  • Identification des projets pilotes pour intégrer le réemploi à différentes phases (du concours, de la déconstruction et de la commercialisation) en lien avec la mesure emblématique du Plan Climat.
  • Poursuite des études pour le développement d’une méthodologie pour la construction en bois local (enjeux économiques, stockage, planning, marchés publics) en collaboration avec DGE-FORET.
  • Compilation des données pour le premier bilan carbone interne (année 2023) en collaboration avec l’OCDC.
  • Proposition d’une stratégie pour atteindre la neutralité carbone en 2040 pour le parc immobilier (présentation en DCE Climat).
  • Obtention de l’EMPD de CHF 84,7 millions pour rénover neuf bâtiments sur sept sites + un crédit additionnel de CHF 1,47 million pour l’EPCL-midi.
  • Préparation de la planification des assainissements énergétiques d’ici 2040 en collaboration avec la DAB.
  • Participation à la révision de la LATC (Art. 20) en cohérence avec la législation fédérale.
  • Lancement de la campagne de vérification des urgences 1 dans les bâtiments de l’ACV.
  • Contribution à la stratégie cantonale amiante (structures d’accueil de jour).
  • Mise en place du monitoring des processus CAMAC pour évaluer l’efficacité.
  • Mise à jour la directive DRUIDE 9.1.3 pour clarifier les exigences en matière d’efficacité énergétique et durabilité.
  • Poursuite de l’amélioration de la gestion des installations climatiques des dépôts des Archives cantonales à Chavannes.
  • Passage du mazout au chauffage à distance (CAD) pour plusieurs sites :
    • EPCL Midi et HEP raccordés au CAD de Lausanne (chaleur issue majoritairement de l’incinération des déchets ménagers),
    • Centre Blécherette en cours de raccordement au CAD de Lausanne (chaleur produite principalement à partir de bois-énergie).
    • Cure de Rossinière raccordée au CAD local (chaleur issue du bois-énergie).
  • Installation de panneaux photovoltaïques sur les toitures du bâtiment BR16 du Gymnase Auguste Piccard (≈850 m²) et du bâtiment EPCL Midi à Lausanne (≈600 m²).
  • Coordination avec la DGNSI pour la mise à niveau sécuritaire des accès à la plateforme (Hypervision).
  • Déploiement de l’Hypervision sur 8 nouveaux sites pour améliorer le suivi des installations techniques.
  • Collaboration avec l’OCDC pour lancement des audits techniques des cuisines professionnelles des bâtiments de l’ACV.
  • Mise en place et application du décret d’assainissement d’ici 2031 en collaboration avec la DIREN.
  • Établissement d’une procédure pour améliorer la prise en charge et le suivi des contrôles et mises en conformité OIBT.
  • Développement d’une PCE pour financer une étude et analyser les installations de production de chaleur fossile afin de définir une stratégie d’abandon des énergies fossiles.
  • Développement d’une PCE pour financer une étude et analyser la conformité des installations d’eau chaude sanitaire dans les sites accueillant du public (Légionelle).
  • Établissement d’une procédure pour uniformiser les interventions dans les silos à pellets.
  • Renforcement de la stratégie de sécurisation électrique en cas de pénurie.
  • Planification et réalisation de deux génératrices de secours fixes (Prison de la Tuilière et Archives cantonales).
  • Élaboration de la convention avec la DIREN pour le MUDAC, dans le cadre de l’audit grands consommateurs.
  • Dans le cadre de l’autonomie électrique, lancement du projet suite à l’obtention du financement de CHF 18,05 millions.
  • Extension photovoltaïque :
    • Appel d’offres pour mandataire accompagnant.
    • Appel d’offres pour entreprise en vue de la mise en œuvre du premier lot de panneaux photovoltaïques.
  • Campagne de sensibilisation des utilisateurs sur 3 sites pilotes pour la vague estivale (MEV, BAP, Riponne 10).
  • Optimisation énergétique :
    • Lancement de l’appel d’offres et adjudication des mandataires pour la 1ère étape (Gymnases, Écoles professionnelles, Hautes écoles).
    • Mise en œuvre des premières actions d’optimisation fin 2025.
  • Relamping :
    • Appel d’offres et adjudication pour l’étude et la planification du relamping sur l’ensemble du parc de la DGIP.
    • Préparation des appels d’offres pour études et travaux en 2026 (COFOP, GYBE, GYPU, ACV, Moulin 8-10).
    • Réalisation des travaux pour l’ETVJ, le dépôt de la DGMR, l’abbatiale de Romainmôtier.
  • Comptage :
    • Adjudication du mandataire pour la stratégie globale du comptage automatique.
    • Établissement de la stratégie consolidée avec un site pilote (Gymnase d’Etoy) avec le remplacement et l’ajout de compteurs automatiques.
    • Coordination avec la DGNSI pour la mise en place d’un serveur dédié aux données de comptage.

IMMOBILIER ET FONCIER

  • Obtention du décret du Grand Conseil validant le crédit d’achat de CHF 78,12 millions pour l’acquisition du complexe des Baumettes (parcelle 309 à Renens) auprès de l’UBS, et finalisation de cette acquisition.
  • Signature de l’acte conditionnel d’achat avec la société SICPA pour la parcelle 2081 à Prilly (montant : CHF 24,6 millions) et obtention du décret du Grand Conseil validant le crédit d’achat.
  • Finalisation de la vente de la parcelle 708 à Chavannes-près-Renens (aire A2 du plan de quartier des Côtes de la Bourdonnette) à la Caisse de pension de l’État de Vaud (CPEV) pour CHF 61,7 millions.
  • Principales opérations immobilières :
    • Renens, Avenue des Baumettes 23 :  Acquisition de l’immeuble par l’État de Vaud au 1er octobre 2025, suivie de la signature de baux et avenants avec les locataires en place. L’opération représente 19’400 m² de surfaces administratives, un parking intérieur de 348 places et 72 places extérieures.
    • Epalinges, Route de la Croix-Blanche 42A : Signature d’un contrat de bail pour 499 m² et 9 places de parc, afin d’accueillir un nouveau poste de gendarmerie (Polcant), en remplacement du site de Paudex.
    • SPOP : Recherche et identification d’environ 3’000 m² de nouvelles surfaces pour accueillir le service dès janvier 2028, en anticipation de l’échéance du bail actuel fin 2027 (avenue de Beaulieu).
  • Environ 50 bâtiments et projets ont fait l’objet d’une analyse au niveau du risque incendie.
  • La révision de la couverture d’assurance mobilière de l’État prévoit désormais que les hautes écoles et l’Université de Lausanne prennent en charge les primes liées au mobilier dont elles sont propriétaires.
  • Appui logistique pour la Fête fédérale de gymnastique 2025.
  • Réduction des fréquences de nettoyage pour l’ensemble des surfaces administratives et d’enseignement, ce qui a nécessité la révision d’une centaine de contrats.
  • En collaboration avec la DAB et la DFAS, la DIF a lancé un projet pilote sur trois sites afin d’évaluer la pertinence et la faisabilité de confier des compétences financières aux concierges.
  • Révision des Directives du Conseil d’État en matière d’organisation et d’aménagement des locaux affectés à l’administration (ORGATERR), qui seront présentées au Conseil d’État au 1er trimestre 2026. La DIF a également assuré l’équipement et l’aménagement du Gymnase de Crissier, ouvert en août 2025.

MONUMENTS ET SITES

  • Création de la Direction des monuments et des sites (DMS), le 1er avril 2025.
  • Les Journées européennes du patrimoine ont attiré 6’730 visiteurs sur 18 sites vaudois ; le thème était « histoires d’architectures ».
  • Célébration des 750 ans de la cathédrale.
  • Cérémonie de fin des travaux de restauration de la basilique du Valentin à Lausanne.
  • Officialisation à Paris de la candidature des sites clunisiens vaudois à l’inscription Unesco.
  • Le Domaine des recensements a terminé 55 révisions ponctuelles sur 227 demandes.
  • Le Domaine planification a émis 114 préavis de révision des plans d’affectation communal, 113 préavis pour des projets routiers auprès de la CAMAC et 155 préavis divers, pour un total de 382 dossiers.
  • Le Domaine sauvegarde a émis 1212 préavis ou autorisations spéciales auprès de la CAMAC et 1157 examens hors CAMAC (examens préalables et autorisations spéciales par courrier).

ARCHÉOLOGIE CANTONALE

  • Création de la Direction de l’archéologie cantonale (DAC) le 1er avril 2025.
  • Entrée en fonction du nouvel archéologue cantonal, M. Jordan Anastassov, le 1er novembre 2025.
  • Départ à la retraite de l’archéologue cantonale Mme Nicole Pousaz après 16 ans de service.
  • Traitement de 918 dossiers soumis par la CAMAC pour préavis ou autorisation spéciale.
  • Prescription de 324 mesures conservatoires.
  • Surveillances des travaux, sondages de diagnostic et fouilles préventives à raison de 126 interventions, soit près de 14 % de l’ensemble des demandes
  • Poursuite du recensement des sites et des régions archéologiques, nouveau jalon avec 4 238 sites identifiés et 2'049 régions.
  • Organisation de la journée des actualités de la recherche lors des Journées vaudoises d’archéologie 2024 (2-4 mai).
  • Coorganisation des portes ouvertes sur le site de fouilles d’une villa romaine à Bex avec 1 200 visiteurs.
  • Fouilles archéologiques remarquables
    • Bex : découverte majeure d’une villa romaine tardive (fin de l’époque romaine), inconnue jusqu’alors sur le site du futur établissement médico-social « La Résidence Grande-Fontaine » à Bex. Les indices recueillis (céramiques, monnaies, outils, statuettes ou bijoux) suggèrent une occupation remontant au Bas-Empire romain, entre la fin IIIe – Ve siècle après J.-C. il s’agit d’un ensemble exceptionnel pour le canton de Vaud, jamais documenté à cette échelle ni dans cet état de conservation.

  • Mormont : une fouille archéologique a été conduite en 2025 sur le site d’extraction de calcaire du Mormont, carrière de la Birette, sur la commune de la Sarraz. L’intervention a concerné une surface d’environ 12620 m², entièrement fouillée. Fouille exhaustive de toutes les structures ce qui a confirmé la densité et la singularité du site, apportant des données majeures sur les pratiques rituelles de l’âge du Fer (site énigmatique étudié depuis 2006). Découverte de 224 structures recensées, dont 93 fosses à dépôts. Présence de trous de poteau, foyers, et un puit aménagé avec cuvelage en bois.

  • Prés-de-Vidy (Lausanne – Projet Métamorphose) : En 2025, les fouilles préventives ont connu une avancée majeure avec près de 15 000 m² décapés et plus de 1 400 structures étudiées ou en cours d’analyse. Les recherches se sont concentrées sur la nécropole romaine, dont l’ampleur et la complexité se sont confirmées : inhumations aux positions atypiques, crémations variées, enclos maçonnés, monuments funéraires et dépôts remarquables comprenant mobilier, inscriptions et restes animaux. Les abords de la nécropole ont révélé des fosses importantes, des zones humides riches en mobilier et des indices de pratiques rituelles. Parallèlement, la fouille des occupations préhistoriques, notamment mésolithiques, s’est poursuivie et étendue, contribuant à une meilleure compréhension des premières installations humaines dans la région. L’année a également été marquée par le traitement du mobilier et par des actions de valorisation scientifique et publique, incluant présentations, visites et stages.

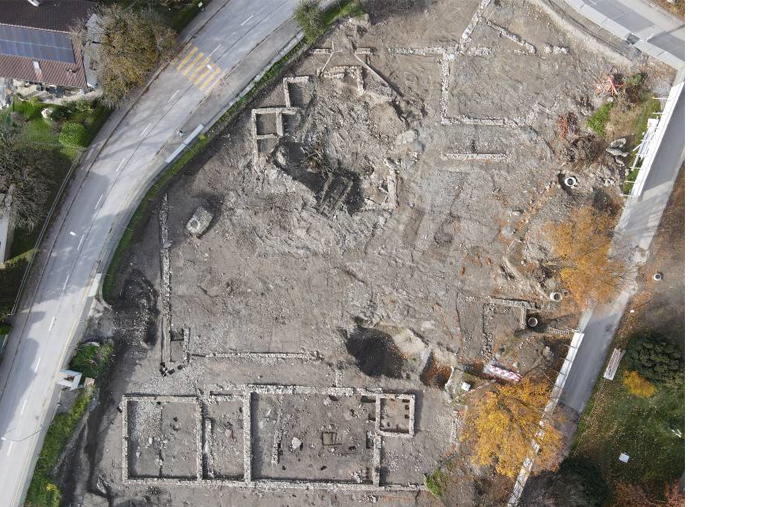

BEx. Vue aérienne générale du site de la villa romaine datée de l’Antiquité tardive. © Archeodunum Investigations Archéologiques SA
Mormont (La Sarraz). Dépôt d’un crâne de vache dans la moitié inférieure de la fosse. © Archeodunum Investigations Archéologiques SA
3 Prés-de-Vidy (Lausanne). À gauche : individu inhumé en position agenouillée, à droite : dépôt de résidus de crémation et offrandes secondaires. © Archeodunum Investigations Archéologiques.

ACHATS ET LOGISTIQUE

  • Formulation des recommandations à la suite de deux audits. Le premier issu de la Cour des comptes sur les marchés publics et le 2e issu du Contrôle cantonal des finances sur la gestion des fournisseurs.
  • Gestion de la mise à disposition du mobilier et des branches d’enseignement pour l’inauguration du Gymnase de Crissier.
  • Réalisation de plus de 6 millions d’économies sur les achats ou dépenses évitées.
  • Promotion du réemploi via LA PLACE (plateforme des achats) → mise à disposition du mobilier repris pour toute l’administration, alliant durabilité et économies.
  • Livraison des réquisitions scolaires (≈ 2 millions de pièces en 3 mois) avec avance, malgré la réduction du personnel auxiliaire.
  • Réorganisation des tournées de livraison pour optimiser trajets, coûts, carburant et émissions de CO2.
  • Un test du Disaster Recovery Plan « DRP », conçu pour assurer la continuité des opérations après un incident majeur, a été mené avec le site de Zurich et validé avec succès.
  • Lancement du projet “zéro erreur” pour sécuriser les votations 2026, avec installation de caméras contrôlant la conformité des annexes dans les enveloppes. Le dispositif est prêt, en attente de production et validation par la DGNSI
  • Validation par l’ECA de la réception des travaux de sécurisation incendie avec la pose de sprinklers dans toutes les étagères intermédiaires du local de stockage et la rénovation du système général.
